冬季来临,看看这家公司做了森么?

155

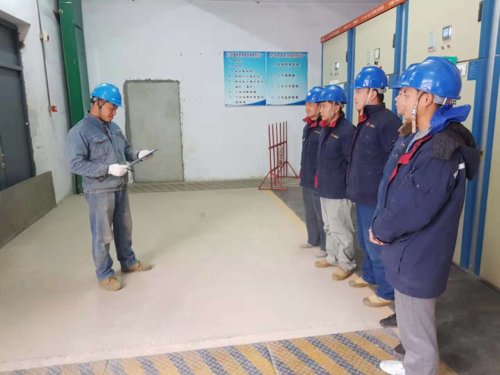

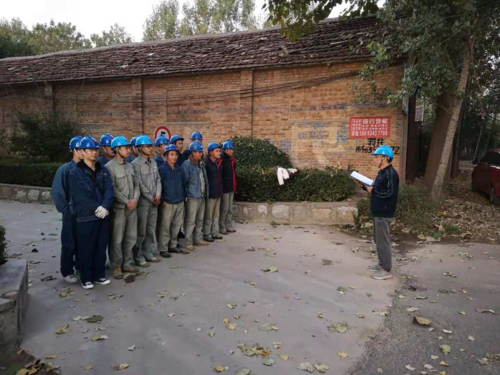

“大家在工作中一定要做好个人安全保护,严格按照工作标准开展工作,按时完成秋季检修任务,是否清楚?”

“清楚!”

“好,现在工作开始!”

凌晨6:00,天刚蒙蒙亮,六和电力公司20位专业检修人就小王庄扬水站秋季检修工作正式拉开帷幕。

此次检修的重点是小王庄扬水站35KV供水专线系统和35KV室内配电系统两大部分,内容包含116级杆塔、14公里线路、25面高压柜等。由于工作任务繁重并且停电时间有限,为了按时完成任务,工作人员兵分两路开展工作。

一路由杨经理带领12位外线专工,负责35KV线路的检修,工作主要包括鸟窝去除、绝缘子检测维修、线路连接检测维修、拉线维修、接地检测、张贴新杆贴、弧垂测量、安装警示牌等。

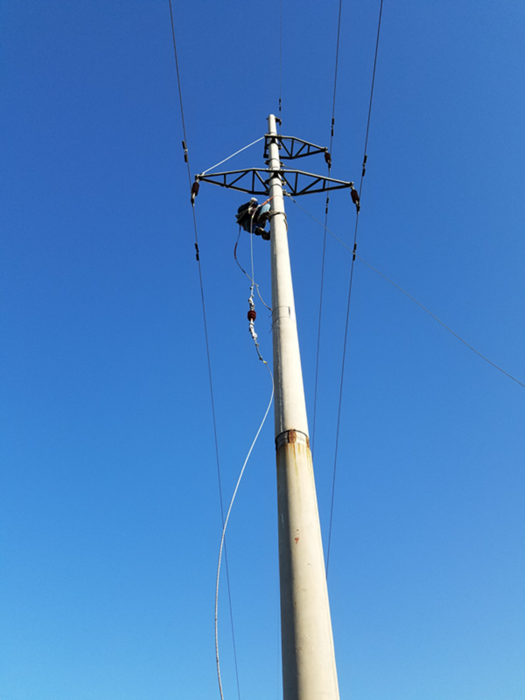

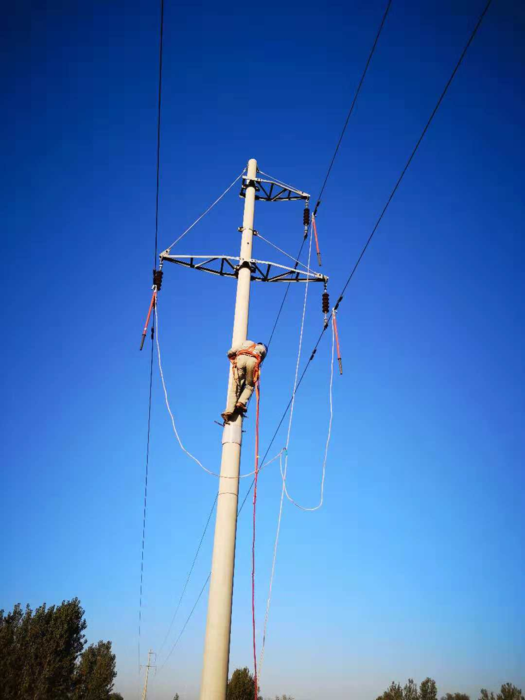

检修人员接到停电通知后,专工王冲做好安全保护,爬上铁塔,验电、挂接地一气呵成。

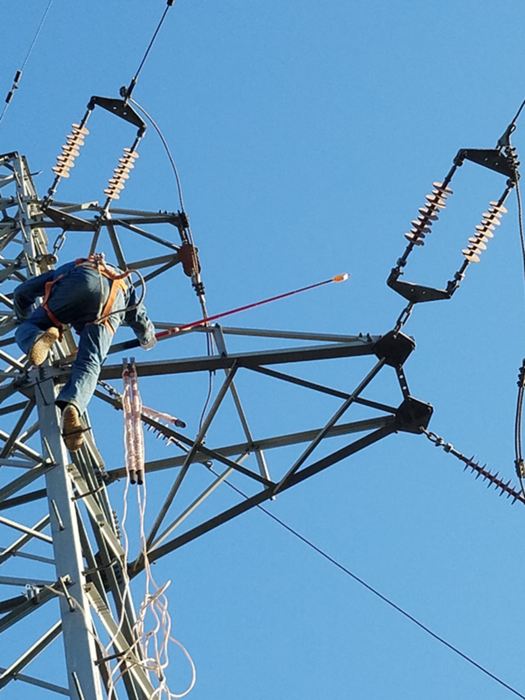

看杆塔上的工作人员,认真的检查着每一个连接部位,螺丝、R销,每一处松动,每一处缺失都不放过。

由于现场地形复杂,车辆无法进入,六和电力的兄弟们手抬近百斤重的警示牌放到埋设地点。

另一路由隋经理带领5位试验专工,负责35KV变电站高压配电柜、变压器等设备的检测、试验、维修等。

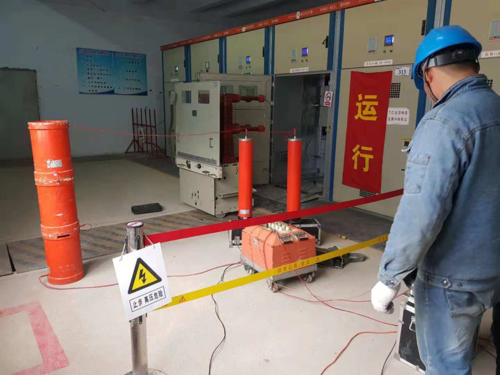

工作主要包括35KV高压柜5面、10KV高压柜20面。5位试验专工到达现场快速进入工作状态,有人装卸设备、有人安装围栏、有人检测数据,工作紧张有序的开展。

经过连续十多个小时的奋战,小王庄扬水站35KV线路及设备秋季检修工作圆满结束,六和电力专业的技术、热情的服务,严谨的工作作风,赢得了客户的好评。
